裝潢順序怎麼排?從找設計師、施工到驗收的完整流程

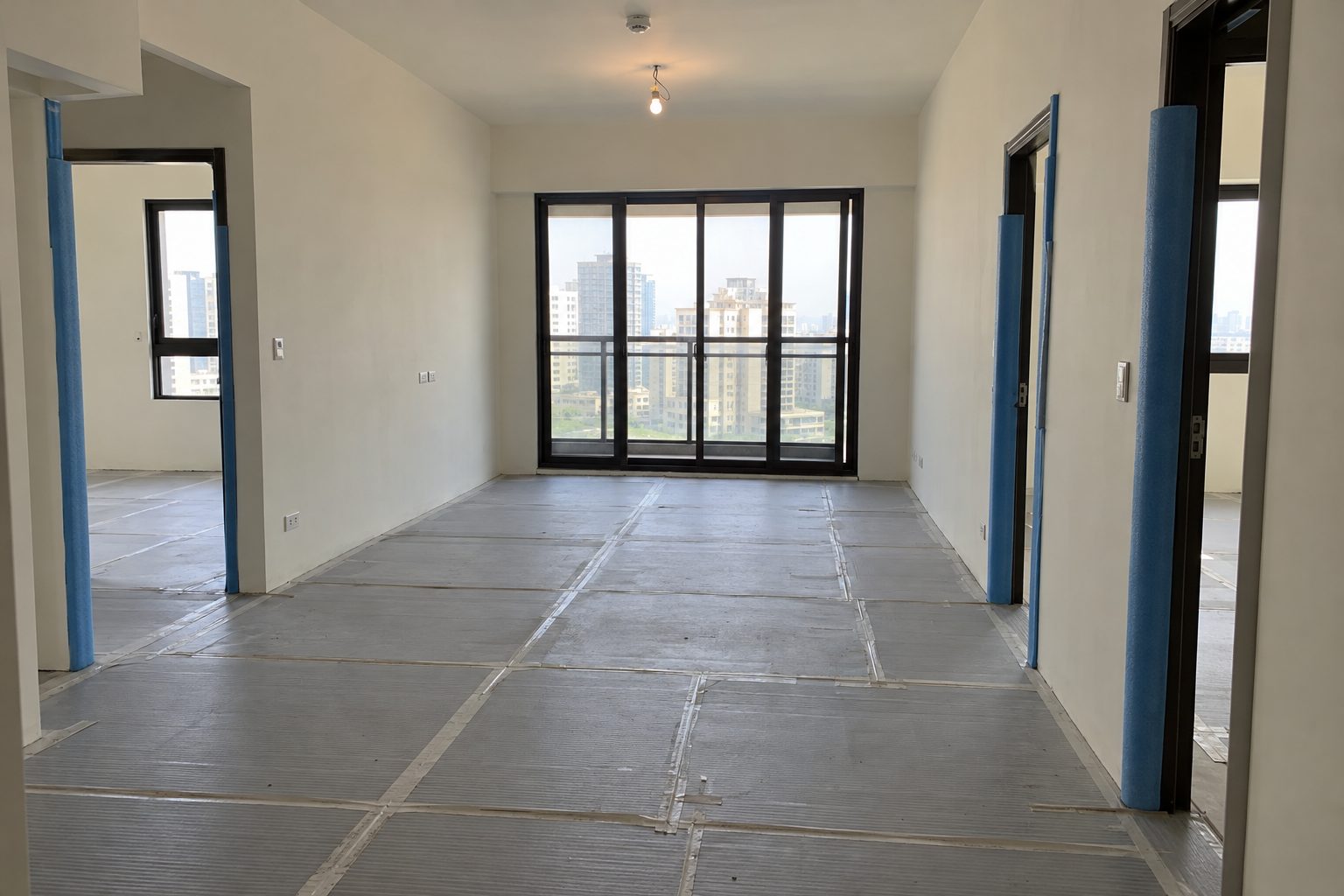

新成屋交屋後、施工前的空屋,地面鋪滿灰色保護板,門框用藍色保護材包起來

裝潢順序的原則是先做會被蓋住的,再做看得到的:保護工程、拆除、水電、泥作與防水,接著木作、油漆,再裝系統櫃、木地板、燈具和設備,最後清潔、驗收。施工之前還有一段設計期:找設計師、丈量、出圖、報價簽約,要申請室內裝修許可的先拿到許可,大樓再向管委會登記。30~40 坪的住宅不動格局,施工常見 45 個工作天上下(工商時報,2025 年 11 月);新成屋從丈量到入住多抓 3~4 個月,老屋全室翻新光是施工就要 3 個月上下。

這篇照時間順序把裝潢流程走一遍:每一步做什麼、大概多久、屋主這時要決定什麼,最後整理新成屋、中古屋、老屋的順序差在哪。天數用的是公開資料的一般行情,實際以丈量後排出的進度表為準。

裝潢流程總覽:九個階段,每段要決定的事

從第一次找設計師到搬進去,大致分成九段。前五段在紙上,後四段在工地:

階段做什麼大概多久屋主要決定的事
1. 找設計師談需求、預算、時程,問設計費怎麼算、做到哪些圖每次面談約 1 小時找設計師、統包,還是自己發包
2. 丈量與現況檢查量尺寸,看樑柱、管線、漏水、壁癌和窗戶約 1~2 小時哪些東西要留,家具家電的尺寸
3. 平面配置先定格局,再依格局抓預算約 2~4 週房間數、廚房開不開放、收納放哪裡
4. 設計圖與報價立面、天花板、水電、櫃體圖,工程逐項報價約 3~6 週材料、顏色、設備型號、插座位置
5. 簽約設計約、工程約,附圖面、估價單和進度表審閱期至少 7 天付款節點、追加怎麼算、工期
6. 申請與管委會登記要申請的送室內裝修審查;大樓送裝修申請審查單位收件後 7 天內審核完畢,補件另計提供權狀、用印,確認施工時段
7. 施工保護、拆除、水電、泥作、木作、油漆、系統櫃、燈具、清潔30~40 坪不動格局約 45 個工作天;老屋全室翻新約 3 個月拆開後發現的問題要怎麼處理
8. 驗收逐項點交,缺失列清單,改善後再驗書面通知後 10 天內會同驗收哪些要修、尾款什麼時候付
9. 竣工查驗與入住有申請許可的,完工後申請竣工查驗7 天內派員查驗,相符的 5 天內發證窗簾、家具、家電進場的時間

資料:內政部室內裝修契約範本(103 年 12 月)、建築物室內裝修管理辦法第 27、32 條、工商時報 2025 年 11 月。第 2~4 段的天數是一般住宅的抓法,坪數大、改圖次數多會更久。

動工前:室內設計流程的前五步

室內設計流程走得順不順,看前面這五步有沒有把事情定清楚。工地上的追加,很多來自圖還沒定就開工、做到一半才改。

找設計師:先問設計費含到哪裡

找設計師時,作品風格之外,先問三件事:設計費怎麼算、會拿到哪些圖、施工期間誰監工。設計費公開行情每坪約 4,000~12,000 元,差別在設計做到多深;監工費常見是工程款的 5%~10%。各項怎麼收、合約要寫什麼,整理在室內設計費怎麼收。

由誰發包也要先想好。找設計師,設計、施工、監工由同一方負責;統包多半沒有完整施工圖;自己發包要自己協調每一個工班,問題也自己處理。三種做法差在哪,寫在設計師、統包、自己發包怎麼選。

丈量:量尺寸,也看看不到的地方

丈量費每次約 1,500~4,000 元,簽設計約後多半可以折抵。設計師到現場除了量牆面、天花板高度和窗戶,也會看樑柱、電箱和給排水的位置;中古屋和老屋要多看漏水、壁癌和水管鏽蝕。內政部的室內裝修契約範本也提醒,老房子常常沒有原始圖面,測繪時要把磚牆、消防、水電和插座一起調查。

丈量前屋主可以先準備:權狀或使用執照竣工圖的影本(範本附件二列的就是這幾樣)、要搬進來的家具家電清單和尺寸,還有家裡幾個人、作息怎麼過。

出圖:平面先定,再往細部畫

內政部範本把設計分成三個階段,每一段屋主確認過才往下走:

  1. 初步構想:平面配置圖、設計意象說明,需要的話加透視圖(3D)。這一段定格局:房間數、廚房開不開放、收納放在哪裡。
  2. 具體設計:主要牆面的立面或剖面圖、天花板造型與燈光、地坪、材料與色彩,冷氣室內機和主機的位置,再依確認的材料提列工程預算。
  3. 細部設計與施工圖:天花板圖、地坪圖、各向立面與剖面、櫃子內部的細部圖,照明、開關、插座、電視、空調的配置,材料樣板與施工規範。師傅就照這套圖施工。

屋主最該花時間的是第一段和第三段。格局往下畫之後就很難大改;插座位置、櫃子裡的抽屜和層板,第三段沒看清楚,施工時就照圖做了。平面配置一般抓 2~4 週,後面的設計圖加報價約 3~6 週。

報價與簽約:付款跟著工程節點走

報價單應該照圖逐項列出品牌、型號、尺寸、數量和工法,拆除、清運、保護工程、完工清潔各自一行,每一筆錢花在哪裡看得清楚。只寫「一式」的項目,請對方拆成數量和單價,先確認報價含到哪裡。

內政部範本訂的幾個數字,可以直接寫進合約:

  • 審閱期至少 7 天。
  • 簽約金、開工款各不超過契約總價 5%;之後照天花板完成、木作完成、完工清潔等節點付,全部驗收完畢、取得室內裝修合格證明(有申請的案子)才結清。
  • 實際工程費用以不超過初估 20% 為原則,超過又沒經屋主同意,業者要調整設計。
  • 追加減的項目跟原估價單相同的,比照原單價計算,屋主書面簽認後才施工。

範本第十一條的契約期間對應附件四的預定進度表,把拆除、隔間、天花板、地坪、木作、油漆、水電、空調各排在哪幾天寫出來,付款節點也標在同一張表上。簽約時跟設計師要這張表,施工期間就能對著看進度。範本全文在新北市工務局網站。

開工前要辦的:室內裝修許可與管委會

要不要申請,看房子和工程內容。住宅常見要申請室內裝修許可的情況:

  • 6 樓以上的住宅大樓:做固定在構造體上的天花板、牆面裝修、超過 1.2 公尺的固定隔屏或兼隔間的櫃子、改隔間牆。
  • 5 樓以下的公寓:加廁所或浴室、多隔出 2 間以上房間而動到隔間牆、隔成 6 間以上套房。
  • 只貼壁紙、換窗簾、買家具、放活動屏風、鋪地毯,不算室內裝修。

要申請的,依建築物室內裝修管理辦法,順序是這樣:送審圖說,審查單位收件後 7 天內審核完畢,不合格的一次列出要改的地方(第 27 條);領到許可後,許可文件要貼在施工地點明顯處,並在期限內完工(第 29 條);完工後申請竣工查驗,7 天內派員到現場,相符的 5 天內核發室內裝修合格證明(第 32 條)。住宅多數可以走簡易程序(第 33 條),圖說由建築師或依法登記的設計人員簽章申報,主管機關核給期限後就能施工,完工再附檢查表申請合格證明。

各縣市的做法有差。桃園市 114 年 8 月 12 日起放寬,沒加廁所浴室、沒多隔 2 間以上居室的住宅單元走簡易程序,許可當天核發;台中市的簡易程序施工期限 6 個月,可以展延一次。沒申請就施工,屋主、使用人和施工者都可能被罰 6 萬到 30 萬元(建築法第 95 條之 1)。哪些情況要申請、各縣市怎麼辦,整理在室內裝修許可。丈量時我們會先判斷你想做的項目要不要申請,牽涉結構的,團隊的開業建築師會一起確認。

有管委會的大樓或社區,開工前還要做裝修登記。公寓大廈管理條例第 6 條規定,修繕自己家需要用到電梯、走廊這些共用部分,要先經管委會同意;第 16 條規定,裝修時未經主管建築機關核准,不得破壞或變更主要構造。各社區的規約還會訂裝修保證金、施工時段、電梯保護和廢料怎麼運下樓,先跟管委會要裝修須知,排進工期。

裝潢順序:施工階段一步步排

施工的裝潢順序是由內往外:埋在牆裡、地板下、天花板上的先做,表面和可以搬動的最後。一般住宅各工項的天數:

順序工項做什麼一般天數屋主這時要確認
1保護工程電梯、走廊、地板、門窗和要保留的設備包覆約 2~3 天保護範圍有沒有寫進報價
2拆除與清運舊隔間、地磚、天花板、浴室和廚房約 3~5 天哪些門、窗、櫃子要留
3水電給排水管、電線、配電箱、網路線,冷氣冷媒管與排水管約 1 週插座、開關、燈的位置,封牆前拍照
4泥作與防水砌隔間、打底粉光,浴室廚房陽台防水、試水、貼磚約 2~3 週磁磚樣式、排水孔位置
5木作天花板、冷氣包管、木作櫃、門片約 1~2 週封板前看一次天花板裡的管線
6油漆批土、砂磨、底漆、面漆約 2~7 天顏色在白天和燈光下的樣子
7系統櫃、廚具、地板櫃體、廚具、衛浴設備,超耐磨或木地板系統櫃丈量到安裝約 1~2 週,地板約 3~7 天型號、尺寸跟訂單一致
8燈具、玻璃、五金燈具、開關面板、淋浴拉門、鏡子油漆完成後進場每個開關控制哪一盞燈
9清潔、窗簾、家具粗清、細清,再裝窗簾、家具家電定位清潔約 2~3 天,家具約 3~7 天細清範圍含不含櫃子內部

資料:PRO360 達人網〈裝潢順序與時間表〉(2026 年 1 月更新)、100室內設計〈裝潢施工順序〉(2025 年)。要砌新隔間的,泥作會先進場砌牆,水電配好管再回來粉光、做防水、貼磚。老屋拆到見底的各段會長很多,例如水電重拉約 2~3 週、泥作與防水約 3~4 週,見老屋翻新的施工時間軸。

裝修順序排錯,最常見的代價是做兩次工。下面幾個先後,是最容易出問題的地方。

水電要在封牆、封天花板之前驗過

水管和電線埋進牆裡、地板下和天花板上,泥作和木作一蓋就看不到。水管配好後做加壓測試,確認不漏再封;封之前把每一面牆的管線拍照留存,之後要釘櫃子、掛電視,才知道哪裡不能鑽。依電業法第 59 條,屋內的用電設備工程要交給電器承裝業施作,報價時可以問電的部分由哪一家承裝業做。

防水試水通過才貼磚

浴室、廚房、陽台的防水做完要試水,確認沒有滲漏才貼磚;磚貼上去才發現漏,就得整面打掉。論壇上屋主常被建議的做法,是試水做到 72 小時(Dcard,2023 年),轉角加纖維網補強、防水塗料薄塗多道(PTT,2024 年)。報價時把防水材料品牌、塗布高度、試水時數寫進報價單,浴室的細節在浴室翻修費用。

鋁窗和冷氣管線要趕在泥作、木作之前

換鋁窗排在泥作之前,窗框裝好再做周邊的防水和粉光,順序反過來,新窗四周最容易滲水。冷氣的冷媒管和排水管要在木作進場前配好,木作才能把管線包進天花板;吊隱式冷氣的室內機在天花板骨架完成後進場,分離式的室內機等裝潢完成再掛上去。

系統櫃和木地板排在油漆之後

多數做法是油漆先完成,系統櫃和木地板再進場,櫃子背後的牆先漆好,油漆也不會噴到櫃面和地板;木地板通常等粗清後再鋪。系統櫃跟地板誰先,要看櫃子落地還是懸空、地板要不要鋪進櫃子底下,施工前跟設計師確認。系統櫃是工廠訂製,從下單到完成約 15~35 天(工商時報,2025 年 11 月),設計定案、尺寸確認就要下單,不然木作油漆做完,工地要空等。價格與選法寫在系統櫃價格。

L 型廚房,淺木紋下櫃配白色吊櫃,高櫃留開放層板放微波爐和電鍋,旁邊是雙門冰箱

燈具、玻璃、窗簾放在最後

燈具、開關面板、淋浴拉門和鏡子都在油漆之後裝,免得沾到漆。強化玻璃做好之後不能再切割開孔,要開孔的位置在丈量時就講清楚。窗簾在細清之後才裝,粉塵才不會沾在布上。

新成屋、中古屋、老屋的裝潢順序差在哪

同樣的工項,屋況不同,開工前要多做的事、施工的順序和天數都不一樣:

屋況開工前多做的事施工順序施工大概多久
新成屋交屋驗屋、請建商修繕;6 樓以上申請許可;管委會登記保護、水電微調與冷氣管、木作、油漆、系統櫃與地板、燈具、清潔30~40 坪不動格局約 45 個工作天
中古屋交屋後查漏水、管線、電箱,決定水電全換或局部保護、拆除、水電、泥作與防水、木作、油漆、系統櫃與地板、清潔常見 1~2 個月;大改格局、地磚牆面全部重做,可能拉到半年
老屋結構安全評估;要申請補助的項目先送件保護、拆除、結構補強、水電、換鋁窗、泥作與防水、木作、油漆、系統櫃與地板、清潔全室翻新約 3 個月,結構補強或嚴重壁癌會更久

資料:工商時報 2025 年 11 月;老屋天數見本站老屋翻新頁。

新成屋:從驗屋開始,不用拆

新成屋少了拆除,順序最短。交屋後先驗屋:地磚空心、牆面裂縫、門窗卡住、排水慢、插座沒電,列成清單請建商在期限內修好,裝潢蓋上去之後就很難分清楚責任。預售屋還能更早動,趁客變把隔間、插座、冷氣管線定好,交屋後要做的事就少很多,時間表寫在預售屋客變。新成屋的費用與驗屋重點,看新成屋與客變。

中古屋:拆開才知道要做多少

中古屋的變數在拆除之後。牆裡的水管、地板下的排水、浴室的防水層,拆開才看得到真實狀況,所以進度表裡要留一個「拆完再確認」的點:拆除後設計師和水電師傅一起看現場,再決定水電全換還是局部,追加的部分照原單價報價、屋主書面同意才做。交屋前後要查哪些地方、哪些先做,整理在中古屋買了先做哪些。

老屋:結構和補助排在最前面

屋齡三、四十年以上的老屋,拆除後如果看到樑柱裂縫、鋼筋外露,要先停下來評估補強,補強做完才輪到水電。想申請老宅延壽補助的,開工時間照縣市的規定,多數要等審查核准後才能動工,送件審查的時間要算進工期,條件寫在老屋翻新補助。透天每一層都有浴室和樓梯,屋頂防水也要一起排進順序。

驗收:分段驗,最後再整體點交

驗收不要留到最後一天才做。幾個封起來就看不到的時間點,到現場看一次:

  • 水電配管完成、封牆之前:管線位置、加壓測試結果、電箱迴路標示。
  • 防水試水期間:試水時數,樓下或隔壁牆面有沒有滲水。
  • 木作封板之前:天花板裡的管線、吊筋和維修孔位置。
  • 油漆完成後:牆面平整、轉角收邊,白天和開燈各看一次。
  • 最後點交:每個插座、開關、水龍頭、排水、門窗五金、櫃子門片和抽屜逐一試。

內政部範本第十六條的驗收規則:完工後業者書面通知,屋主在通知送達隔天起 10 天內會同驗收;發現瑕疵,業者在約定期限內修好再通知複驗,逾期不修的,屋主可以另請第三人修繕,費用從還沒付的款項支應。第二十三條訂的保固是自驗收完成日起一年,期滿也不免除民法的瑕疵擔保責任,網站或口頭講的保固內容都請寫進合約。尾款照合約留到驗收合格、缺失改完再付。

裝修流程要多久,哪裡最容易卡住

整個裝修流程,設計約 1~3 個月,施工看屋況:新成屋常見 1~3 個月,老屋全室翻新多半 3 個月以上。工商時報 2025 年 11 月的整理,30~40 坪的住宅修繕約 45 個工作天,60 坪以上的多房型再多 6~7 天,小套房約 40 天,都不含假日。最常卡住的地方:

  • 管委會的施工時段和期限。有社區只給 60 天(PTT,2022 年),要在設計階段就照這個期限排,工班要加派,費用也會變高。
  • 訂製品的交期:系統櫃、廚具、鋁窗、進口磁磚,都要在設計定案時下單。
  • 拆開後的追加:中古屋和老屋最常見。我們的做法是先停下那一項,拍照給你看,說明要怎麼處理、多少錢,你書面同意後才做。
  • 施工中改圖:做到一半改格局或換材料,前面的工序可能要重來,改之前先問清楚會影響哪幾個工項、多幾天。
  • 要申請許可的案子:審查補件和竣工查驗,都要排進時間表。

另外建議留總預算 15%~20% 當預備金,老屋取高的一端。各屋況的每坪行情,寫在裝潢費用一坪多少。

裝潢順序排得好,靠的是設計期把格局、插座、材料都定清楚,工班才能一個接一個進場,不用回頭拆。新成屋、中古屋和老屋要走的順序和天數不一樣,各類型的說明和費用範圍,可以從室內設計總覽開始看。

常見問題

裝潢順序是什麼?

施工的裝潢順序是保護工程、拆除、水電、泥作與防水、木作、油漆、系統櫃與地板、燈具、清潔,最後驗收。原則是先做會封進牆裡、地板下和天花板上的,再做表面;新成屋沒有拆除,老屋拆除後可能要先補強結構。

系統櫃和木地板,哪一個先做?

兩個都排在油漆之後,木地板多半等粗清後再鋪。誰先誰後要看櫃子落地還是懸空、地板要不要鋪進櫃子底下,施工前跟設計師確認。系統櫃從下單到完成約 15~35 天,設計定案就要下單。

冷氣什麼時候裝?

冷媒管和排水管在水電階段、木作進場前配好;吊隱式冷氣的室內機在天花板骨架完成後安裝;分離式的室內機等裝潢做完再掛上去。

裝潢流程從丈量到入住要多久?

設計約 1~3 個月;施工方面,30~40 坪不動格局約 45 個工作天,老屋全室翻新多半 3 個月以上。要申請室內裝修許可的,再加審查與竣工查驗的時間。

管委會只給 60 天,做得完嗎?

新成屋不動格局有機會;老屋全室翻新很趕,要加派工班,費用也會變高。設計階段就把期限告訴設計師,系統櫃、廚具、鋁窗提前下單,工序照期限排。

驗收發現問題,尾款要先付嗎?

依內政部室內裝修契約範本,驗收發現瑕疵,業者要在約定期限內修好再通知複驗,全部驗收完畢才結清。尾款留到缺失改完再付,驗收方式先寫進合約。

把房子的坪數、屋齡和想改的地方告訴我們,設計師先幫你抓方向和預算範圍。預約諮詢不收費。

資料來源

  1. 內政部〈建築物室內裝修設計委託及工程承攬契約書範本〉(103 年 12 月 9 日公告)
  2. 建築物室內裝修管理辦法(112 年 12 月 11 日修正)
  3. 公寓大廈管理條例(111 年 5 月 11 日修正)
  4. PRO360 達人網〈自行發包裝潢順序如何規劃?〉(2026 年 1 月 2 日更新)
  5. 100室內設計〈裝潢施工順序最全整理〉(2025 年)
  6. 工商時報〈2025 裝潢行情全面上漲 中古屋每坪 10 萬元成基本門檻〉(2025 年 11 月 19 日)
